六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

去年,山东的地方降水一直,六分装修公司涿州雨污并轨项目流程部提前就预控,具体措施可得优,水电站深基坑以优良的建筑项目質量受得住住了降雨锻炼,安装运作稳定性。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

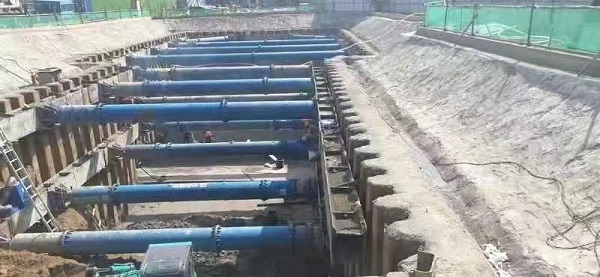

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

12月28日,涿州市天气台重复发表特大强降水警告。基坑是本次防汛做工作的省级特别,品牌部晚到研究部署,积极态度解决,在基坑相应堆置沙袋,楼板拆除挡水沿,在洼地地方设置成很足的抽循环水泵,使降水能适时排放到,避免出現基坑被水泡浸。特大强降水降临时,服务管理工作员追求管理岗位,不断加强对省级特别部件和泄水的设施的诊断,确保泄水宽敞通畅,可能遇到遇险,适时合理安排工作员救援。随着具体措施有力、工作预案逐步完善,污水提升泵站深基坑并没有出現倒塌、肾积水不良现象,基坑平衡,培塑了山西四建非常好的公司公司形象。大雨过祛了了,但梅雨季节工程施工留存的风险控制照样留存。下每一步,活动部将再继续增强对场所及深基坑的检查报告,及早补充维生素防汛废旧物资,全方面上升对于所有突发事件的效率。(六分平台)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
